一、工艺图

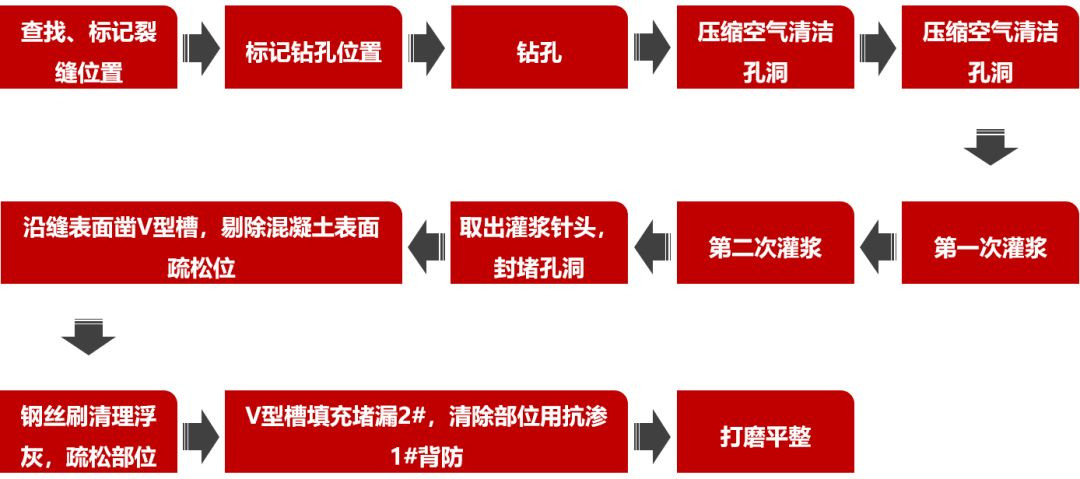

二、历程详解

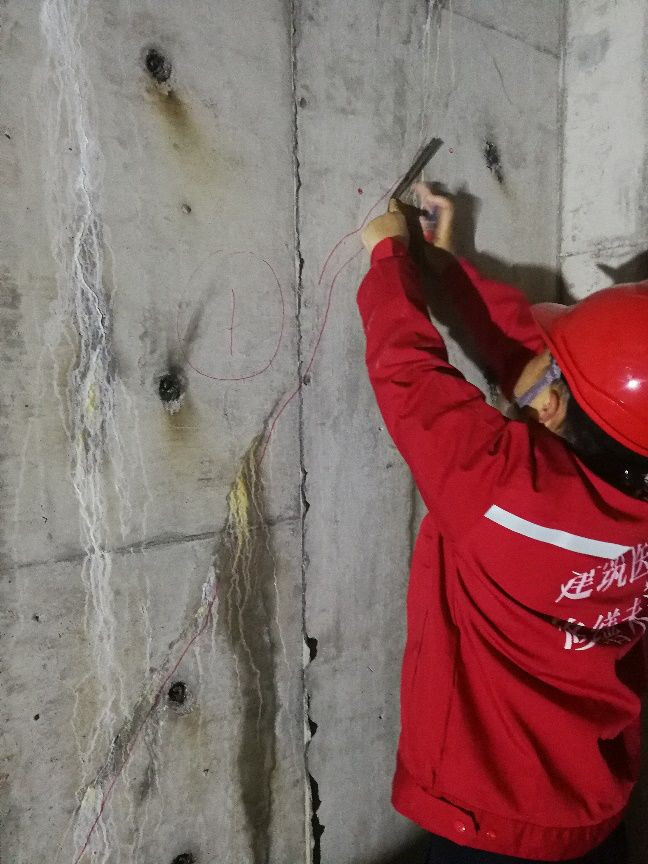

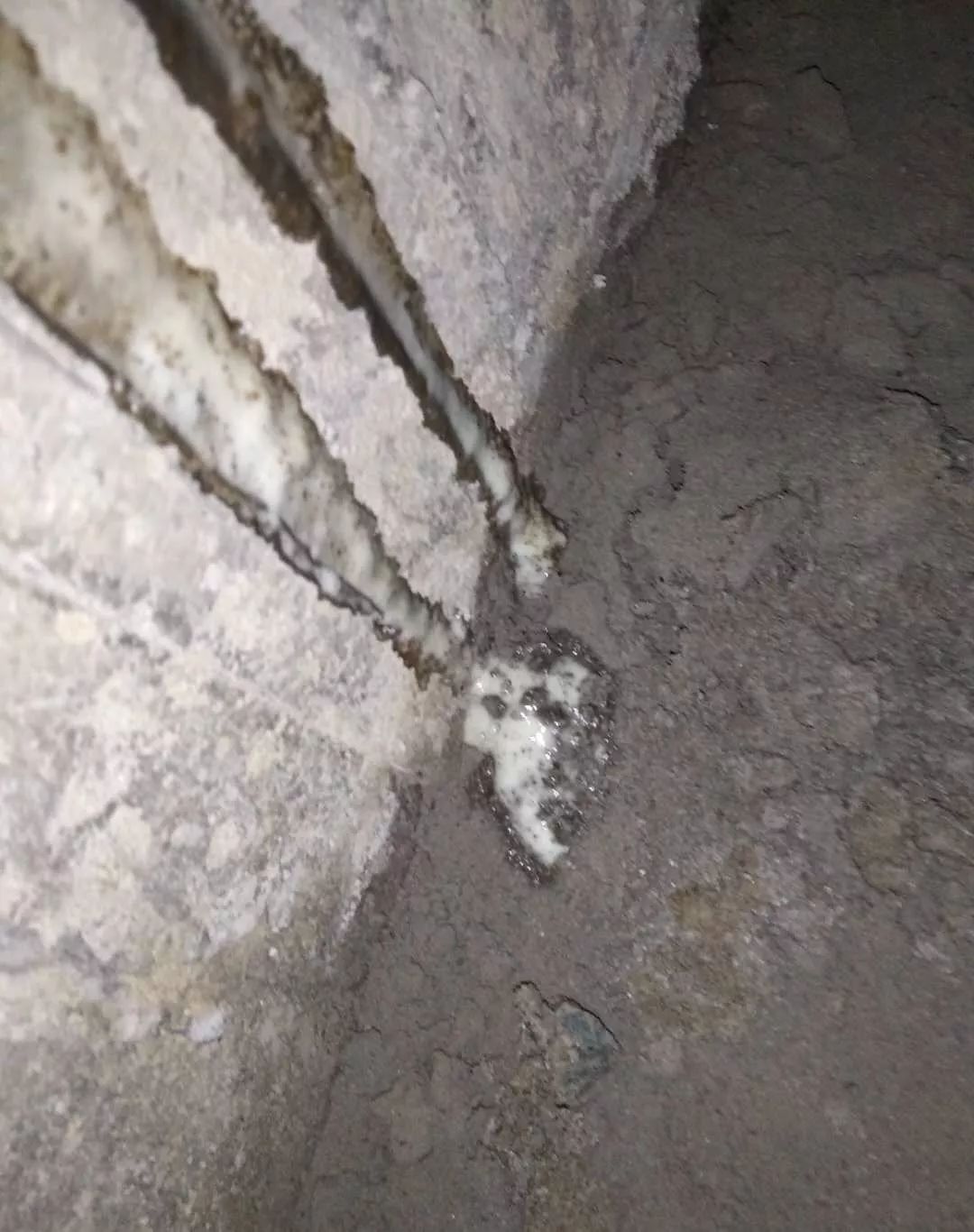

查找、标记裂痕位置

裂痕是外在的体现形式。。查找、标记裂痕时应该在混凝土外貌。。即若是有饰面层、腻子层等滋扰层时,,,,,,应该先期扫除。。
标记钻孔位置

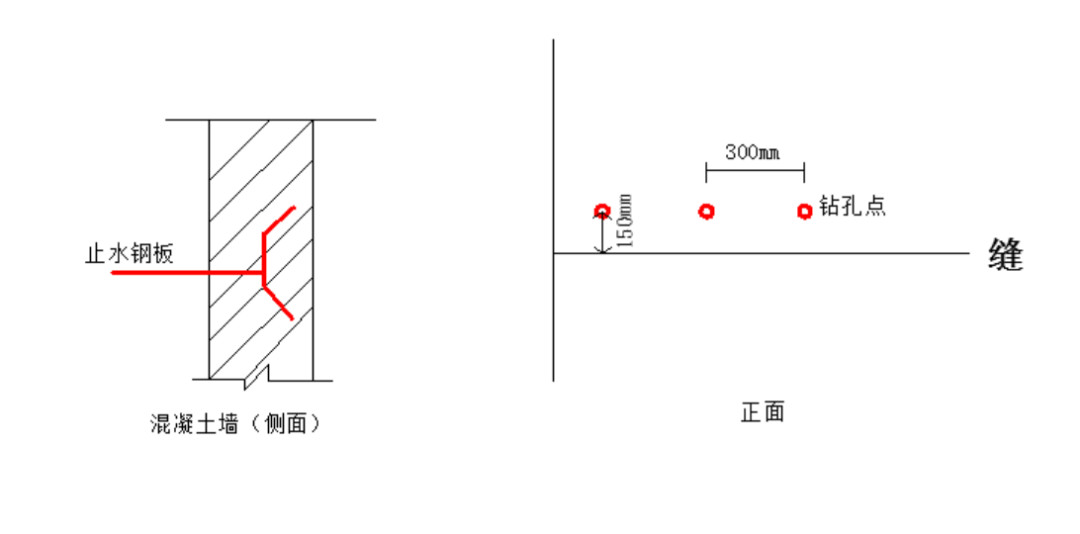

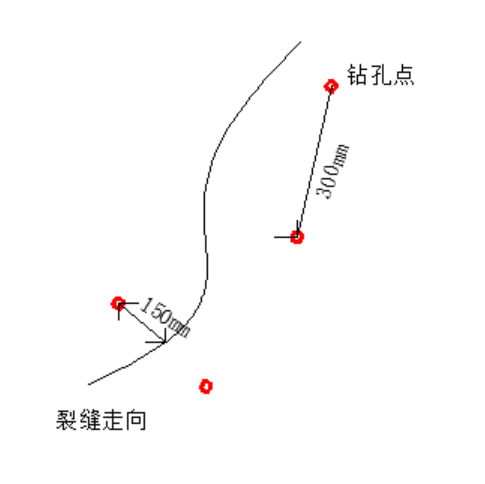

混凝土裂痕钻孔位置示意图

止水钢板引发的裂痕钻孔示意图
钻孔的位置宜漫衍在裂痕两侧。????拙嗔押15cm,,,,,,孔之间距离30cm,,,,,,呈梅花状交织排布。。针对差别的裂痕接纳差别的位置钻孔。;;;;炷亮押郏,,,,,两侧钻孔;;;;有止水钢板的施工缝,,,,,,单侧钻孔。。

钻孔

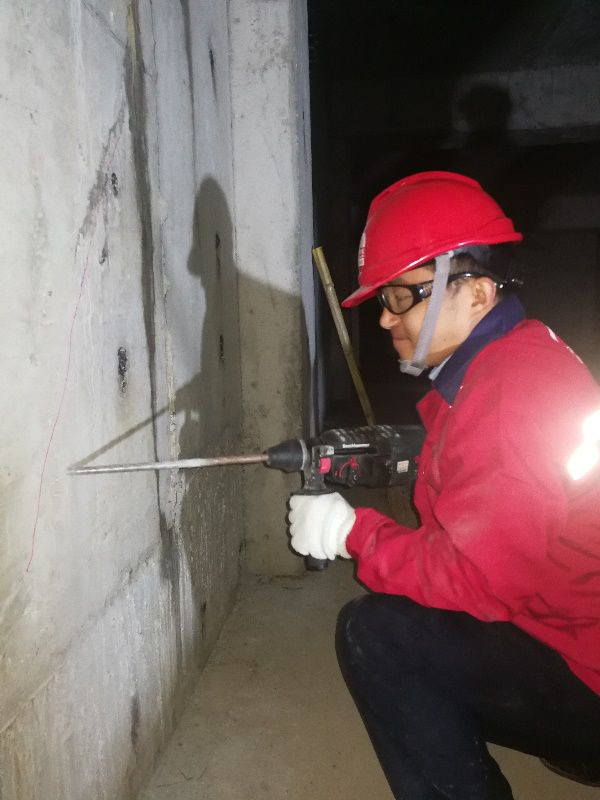

钻孔作业
在标记的位置钻孔。。钻孔的偏向,,,,,,朝向裂痕,,,,,,笔直混凝土外貌45°倾斜交织钻孔。。钻孔用钻头直径宜为14mm(凭证灌浆针头直径调解)。。钻孔深度混凝土厚度 1/2 至 2/3 处。。
压缩空气清洁孔洞

改装后的打气筒

清洁作业
钻孔历程中,,,,,,难免在孔洞中留有浮灰。。浮灰会影响灌浆质料与下层混凝土的粘结强度,,,,,,以是必需扫除。。使用压缩空气清洁孔洞。。最简朴的步伐是用打气筒(去除夹口)直接打气整理。。
装置灌浆针头

灌浆针头

装置针头作业

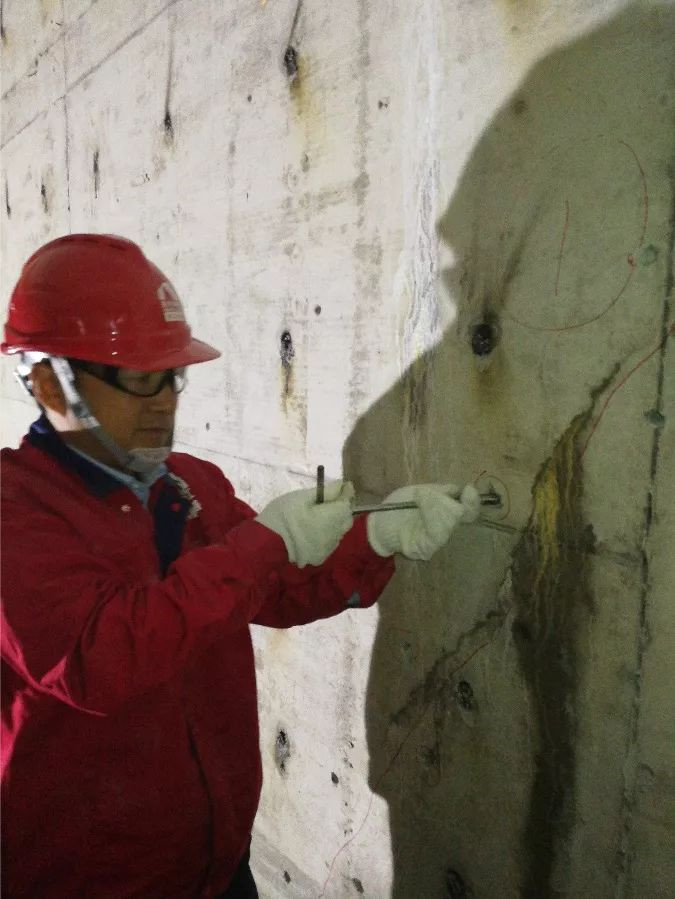

装置灌浆针头。。用手塞入孔洞,,,,,,然后用套筒扳手拧紧。。
第一次灌浆

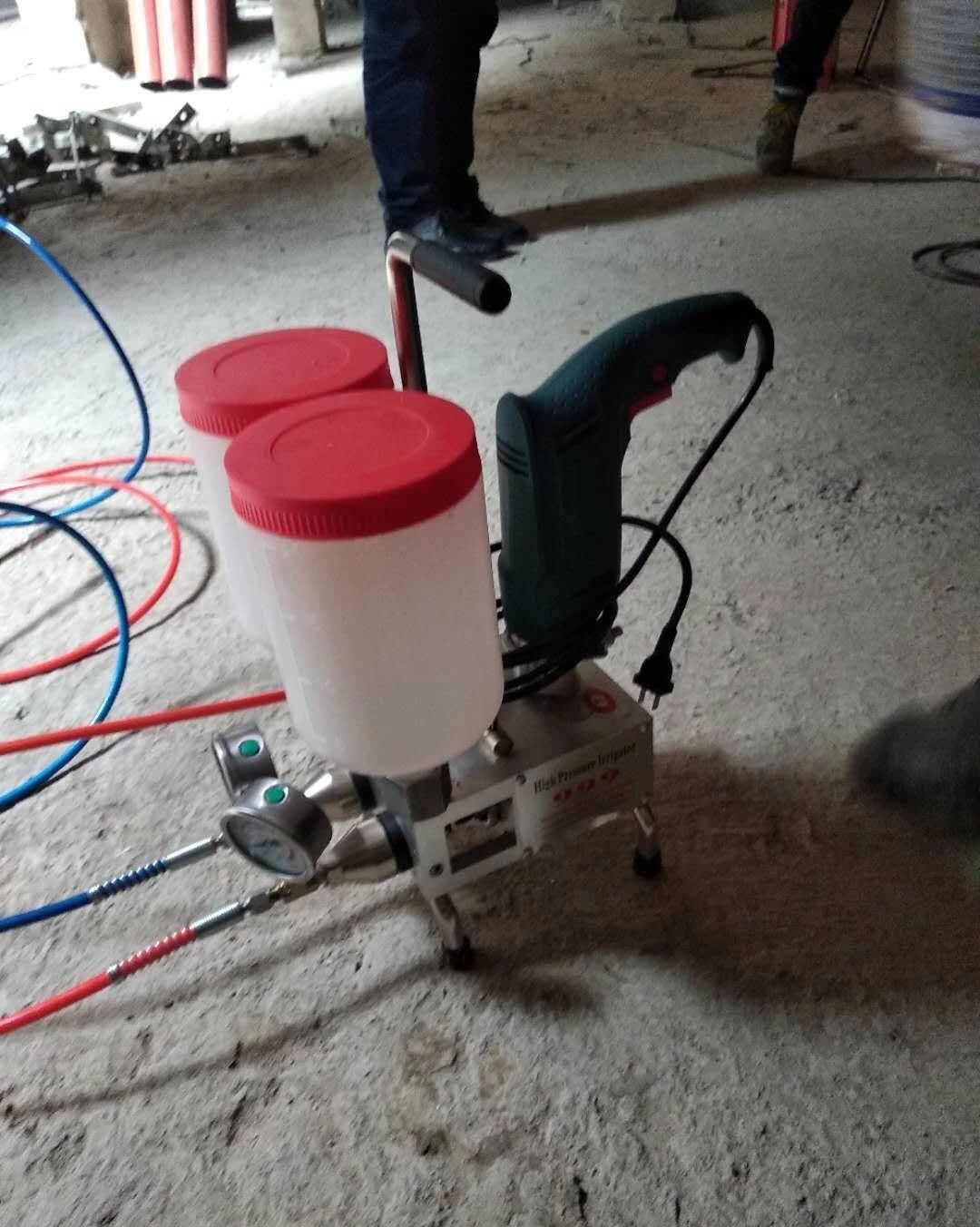

灌浆机

灌浆作业

第一次灌浆效果
灌浆接纳的是CG-P105。。这款质料,,,,,,遇水发泡,,,,,,不遇水自固化密实。。
由于灌浆料粘度较大,,,,,,灌浆机械宜接纳斗式灌浆机,,,,,,而非吸管式。。否则容易由于粘度大,,,,,,吸不动。。双液或单液灌浆机的选择,,,,,,随机而定。。由于固化时间的问题,,,,,,推荐使用双液灌浆机。。加料利便,,,,,,阻止由于突发情形,,,,,,造成搅拌好的灌浆料报废。。
双液灌浆机灌浆作业时,,,,,,需要关注白料黑料的配比。。由于自重和粘度差别,,,,,,黑料的下料速率相对较慢,,,,,,在液面高度控制上应当适当区别。。
灌浆作业,,,,,,速率宜慢。。每次开动灌浆机开关,,,,,,3秒左右就应该停下。。然后多次重复,,,,,,直到有浆料从裂痕中溢出。。需要说明的是,,,,,,灌浆的目的是让灌浆料流动渗透到裂痕处填塞,,,,,,而非从灌浆孔溢出。。以是灌浆速率要慢,,,,,,要有中止(给浆料有渗透的时间),,,,,,每次压力不宜加的过大。。灌浆压力宜控制在 0.15-0.2Mpa。。
第二次灌浆

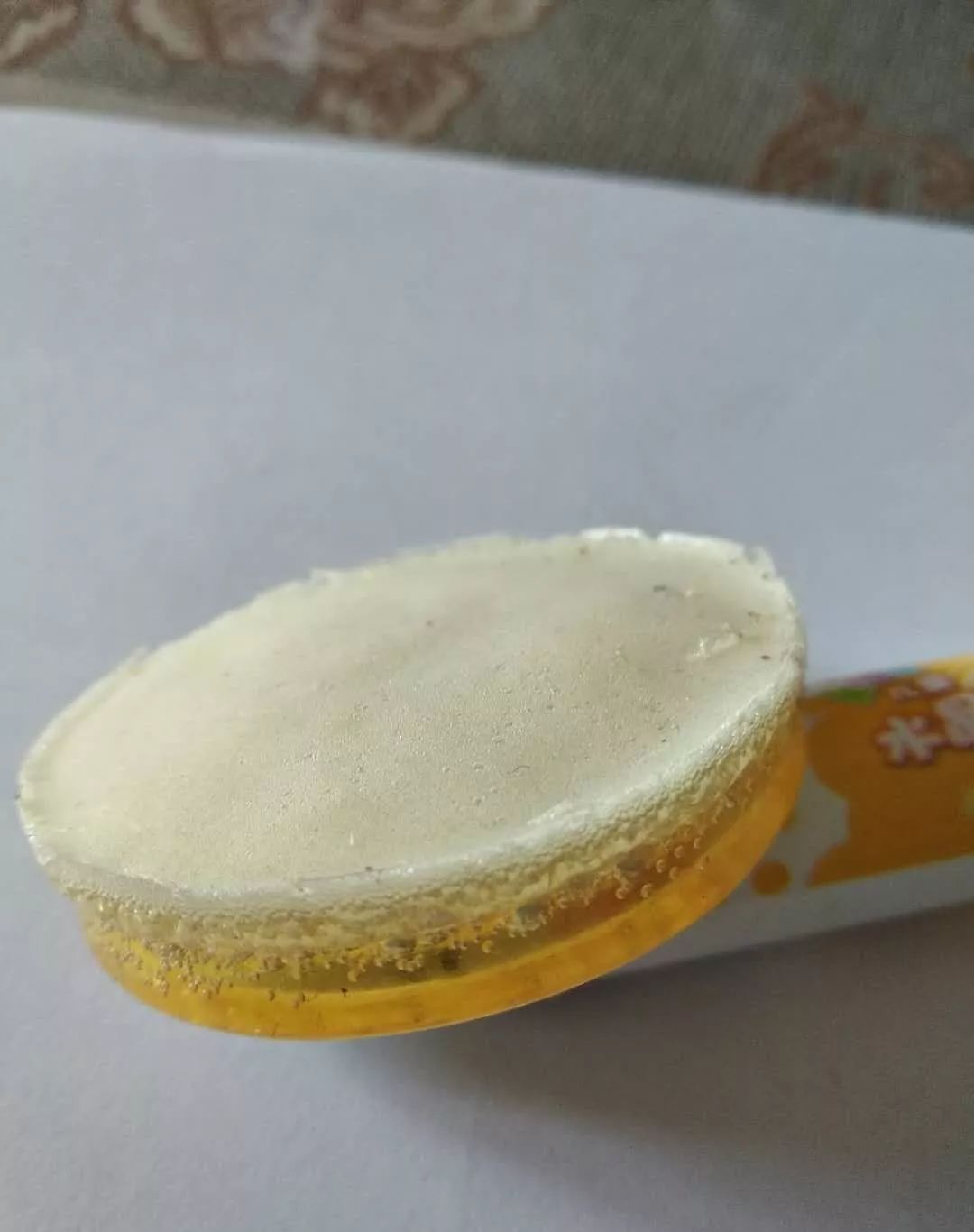

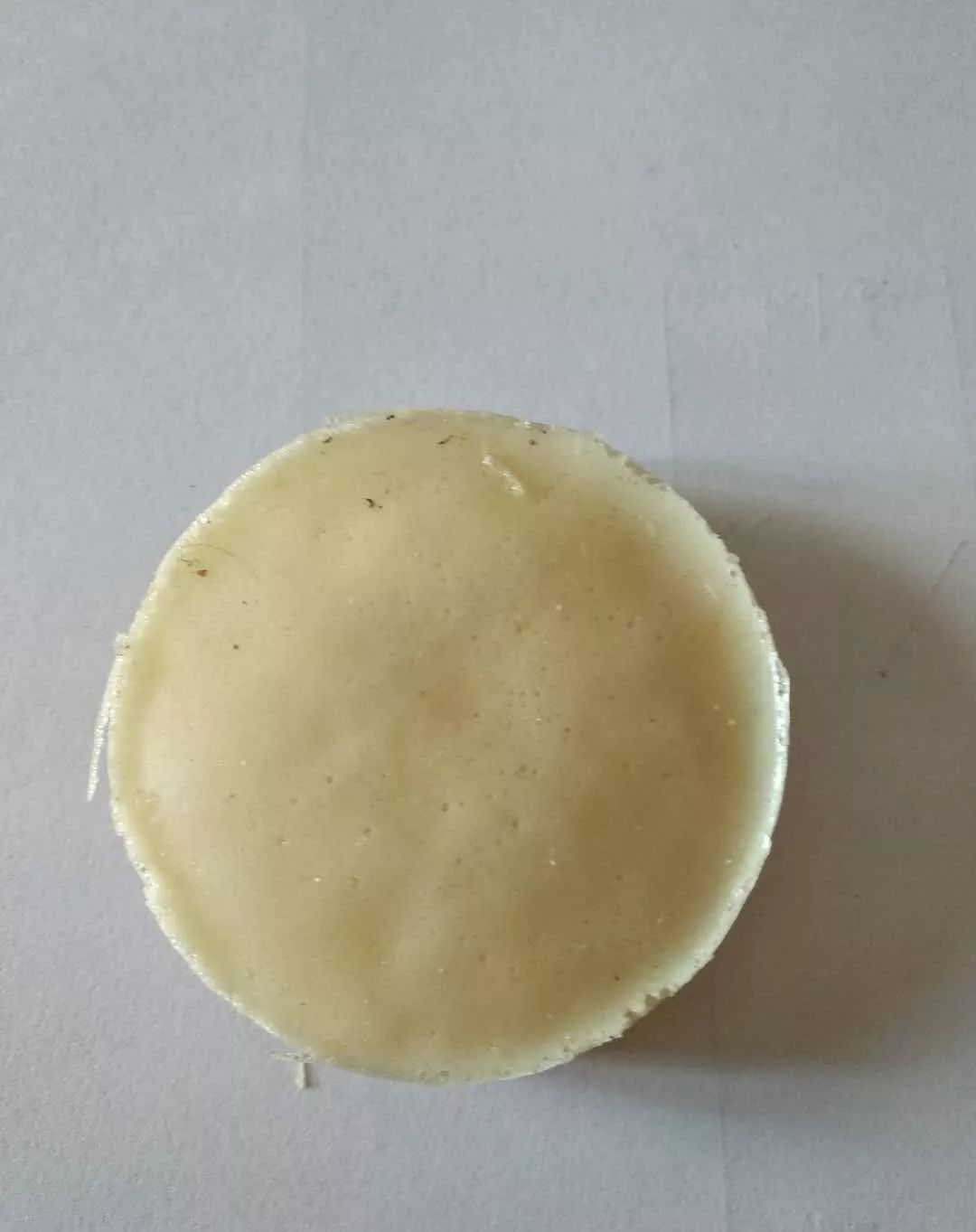

CG-P105固化后正面
(与空气接触)

CG-P105固化后反面
(不与空气接触)

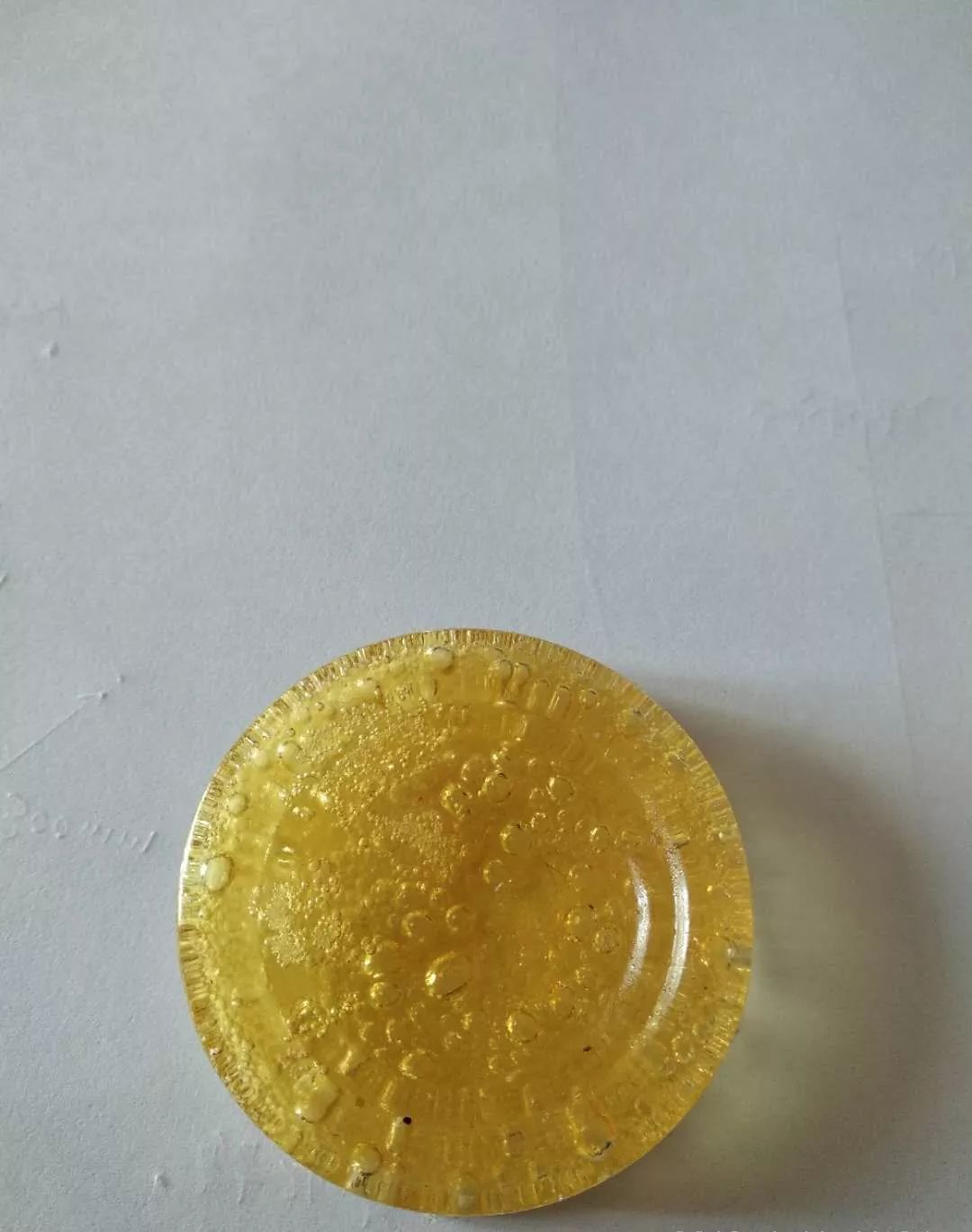

CG-P105固化后

CG-P105灌注

CG-P105 遇水发泡
不遇水自固化密实

第二次灌注,,,,,,填充第一次发泡部分,,,,,,自固化密实
CG-P105遇水发泡,,,,,,不遇水自固化密实。。遇水发泡后,,,,,,泡棉较软,,,,,,内部空腔结构多,,,,,,空腔壁薄。。第二次灌浆将空腔结构所有填充,,,,,,实现灌浆类在裂痕内不接触水的全笼罩,,,,,,所有自固化密实。。
第二次灌浆的时间宜在第一次灌浆后15-20分钟后举行。。若是第一次灌浆,,,,,,裂痕内部没有水,,,,,,没有在外貌发泡,,,,,,则不需要举行第二次灌浆。。

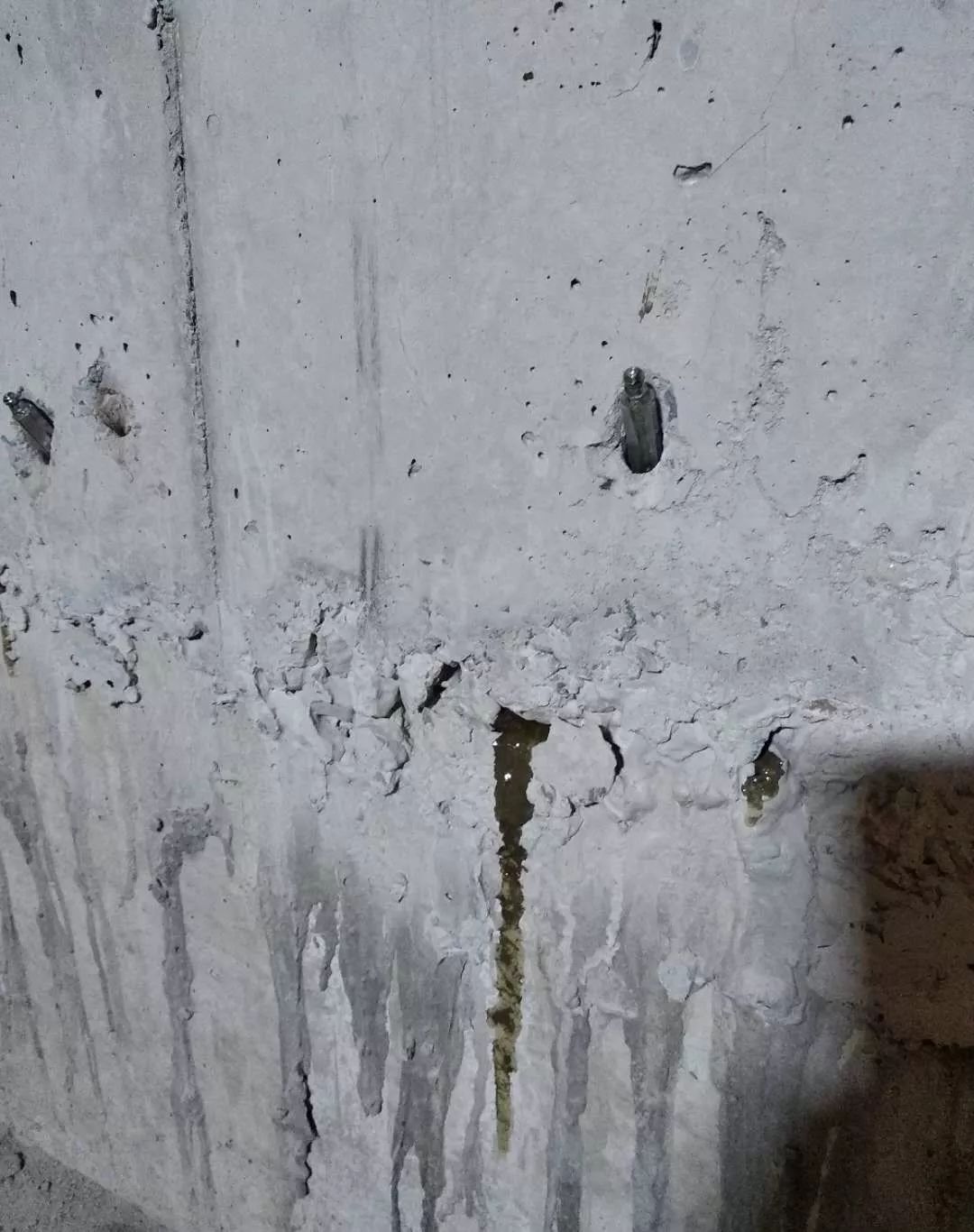

现场取样,,,,,,在塑料杯中固化。。由于外貌和空气接触,,,,,,空气中湿度较大,,,,,,在表层形成了发泡;;;;在不接触空气的反面,,,,,,形成了自密实固化。。
取出灌浆针头,,,,,,封堵洞口

取灌浆针头、封堵洞口作业
灌浆针头需要取出,,,,,,用堵漏2#举行孔洞封堵。。灌浆针头为铝制品。。若是残留在墙体内部,,,,,,由于其和混凝土的热胀冷缩系数差别,,,,,,未来容易在针头针头周边由于温度应力形成裂痕。。

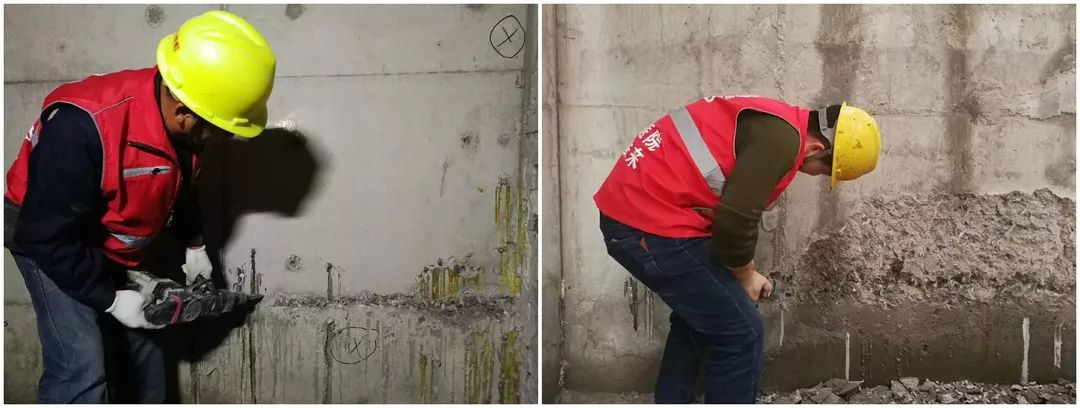

沿缝外貌凿V型槽,,,,,,剔除混凝土外貌松散部位

凿槽、剔除作业

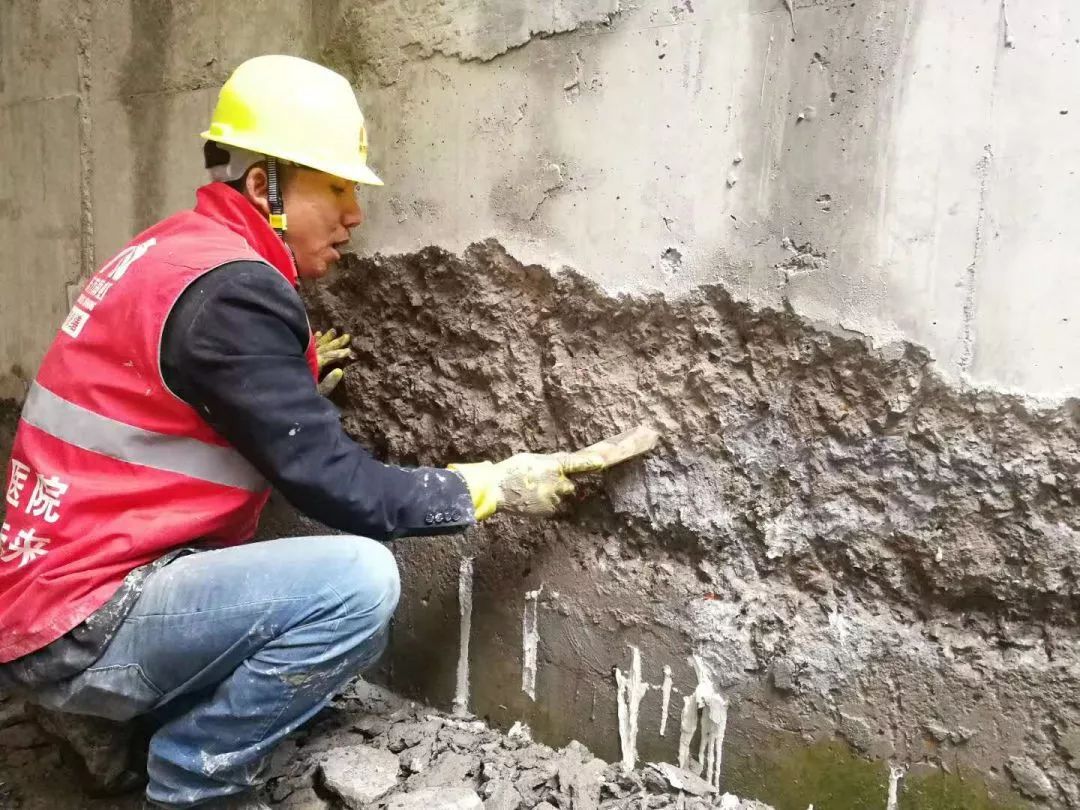

裂痕经由之前的多次维修容易在外貌形成松散结构,,,,,,或者由于混凝土密实度较差,,,,,,表层松散。。需要沿缝外貌凿V型槽,,,,,,深度3-4cm。。剔除混凝土外貌松散结构。。
钢丝刷整理浮灰,,,,,,松散部位

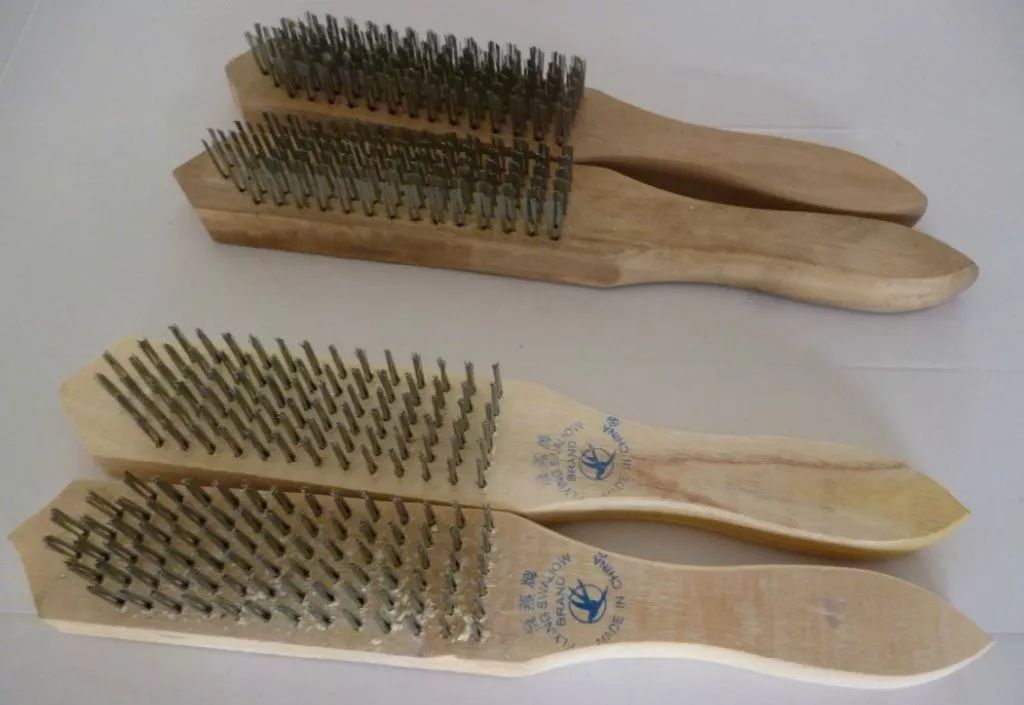

钢丝刷

刷、剔出作业
由于凿槽、剔除作业,,,,,,混凝土表层可能有松动,,,,,,需要用钢丝刷整理。。

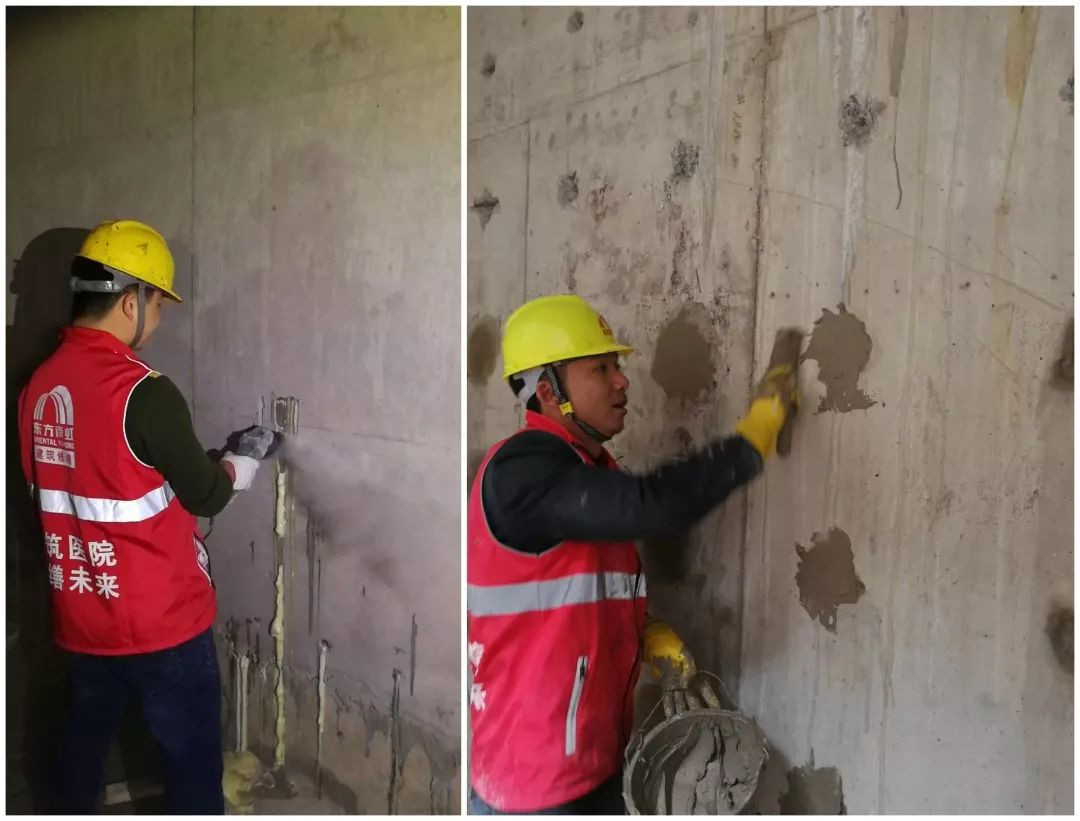

V型槽填充堵漏2#,,,,,,扫除部位用抗渗1#背防

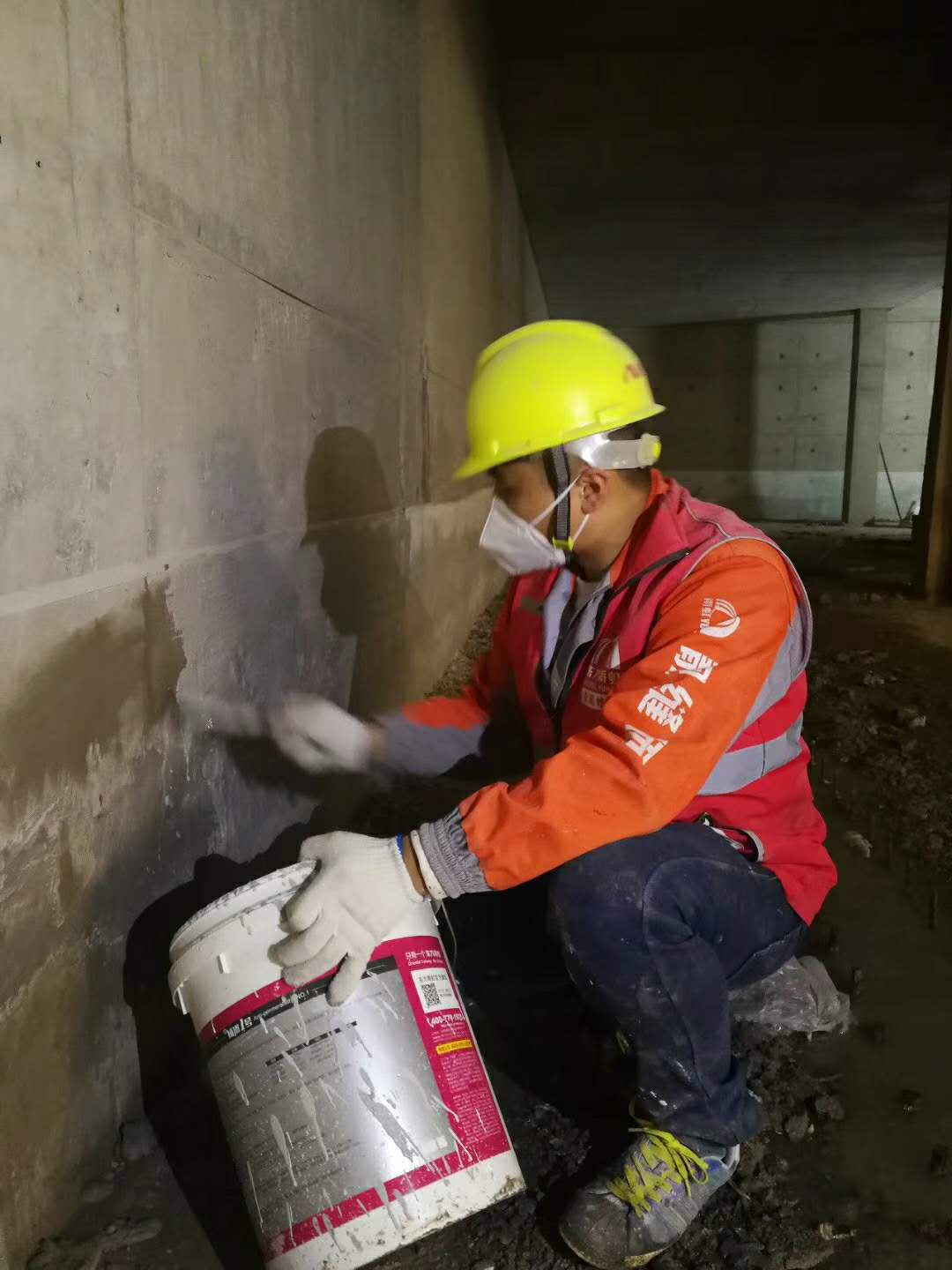

背防作业
接纳凝聚时间较长的堵漏2#举行封堵作业。。阻止由于凝聚速度过快,,,,,,造成裂痕的爆发。。扫除部位用抗渗1#做整体背防,,,,,,恢复混凝土的设计强度。。
打磨平整

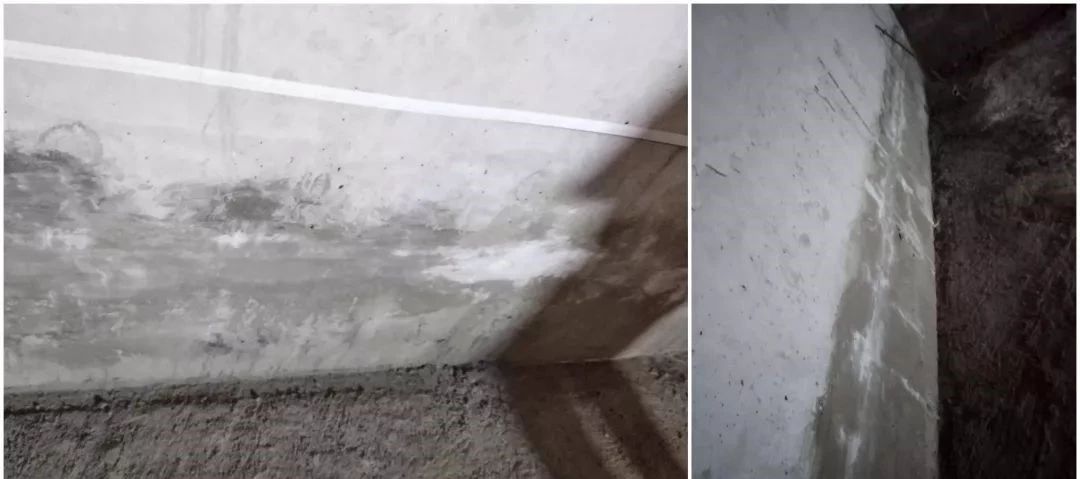

施工完成后的作业面
背防作业之后,,,,,,待抗渗1#完全起强度后,,,,,,需要打磨作业,,,,,,恢复外貌的平整度,,,,,,为后续的饰面处理做好准备。。
